2022: Запуск первой из 13 турбин

20 февраля 2022 г премьер-министр Эфиопии Абий Ахмед принял участие в торжественной церемонии запуска первой из 13 турбин ГЭС «Хидасэ» («Возрождение») на Голубом Ниле в шт. Бенишангуль-Гумуз, в 30 км от суданской границы. Мощность каскада плотин, строившихся с 2011 г., составит 5250 МВт, а общая стоимость проекта оценивается в $4,2 млрд.«Хидасэ» стал крупнейшим африканским гидроэнергетическим проектом и ключевым элементом стратегии индустриализации Эфиопии, но ее строительство было негативно воспринято странами, лежащими ниже по течению Нила — Египтом и Суданом — из-за предполагаемого сокращения стока воды в Ниле.
Проводившиеся с 2012 г. в разных форматах и на разных площадках переговоры между Эфиопией, Суданом и Египтом ради выработки устраивающего всех соглашения так и не дали результата, и консультации завершившись 6 апреля 2021 г. в Киншасе без компромисса. Они были направлены на смягчение возможных негативных последствий сокращения поступления воды в Нил: Египет настаивал на 21-летнем сроке заполнения водохранилища, но Эфиопия рассчитывала достичь проектного уровня за 7 лет.Как DevOps-сервис помогает «разгрузить» высоконагруженные системы BPMSoft
Каждая сторона много инвестировала в это событие. Эфиопия рассчитывает, что к завершению работ к 2024 г. «Хидасэ» обеспечит электроэнергией 65 млн человек. ГЭС стала по-настоящему народным проектом, частично финансировавшимся выпуском «плотинных» облигаций (в размере 1-2 мес. зарплат госслужащих), специальных налогов, пожертвований (в т.ч. диаспоры). Египет, на 97% обеспечивающий себя водами Нила, считает ГЭС «экзистенциальной угрозой», писал Zangaro Today.
Для многих в Египте, несмотря на громкие заявления первых лиц, интенсивный лоббизм в США, а также достигнутые с нильскими странами (Бурунди, Угандой) соглашения, эта чувствительная тема воспринимается как серьезный дипломатический провал, поскольку Эфиопия, столкнувшая с началом гражданской войны в ноябре 2020 г. с серьезным дипломатическим давлением, в очередной раз с июля 2021 г. благополучно переступила некогда озвученную презилентом Египта Абдель Фаттахом Ас-Сиси «красную черту», в одностороннем порядке нарушив, по мнению Египта, Декларацию принципов 2015 г.

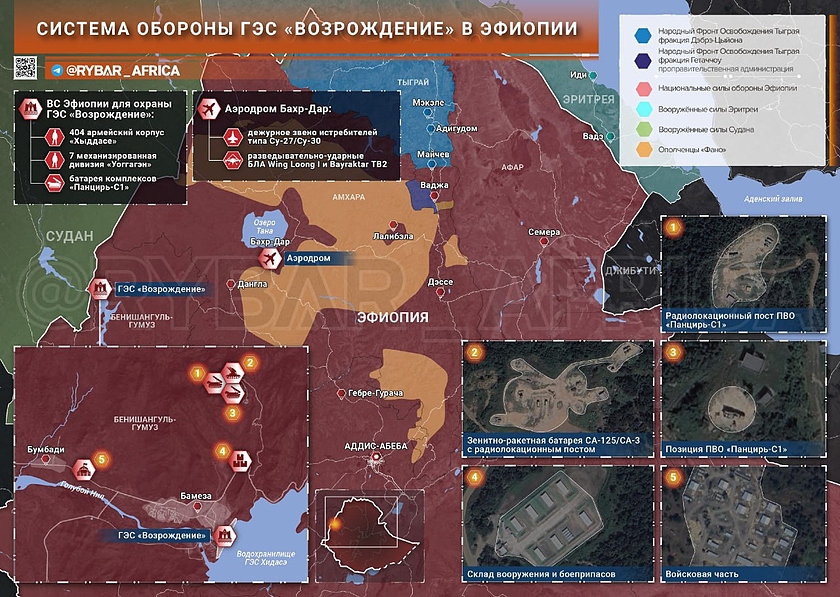

Но на деле опций у Египта не так много. «Военно-технический ответ» как будто бы подразумевался сближением с Суданом в 2020 г., увенчавшимся соглашением в области обороны (2 мар. 2021 г.) и совместными учениями ВВС «Нильские орлы-2» (в апреле 2021 г.) в том числе по отработке «защиты ресурсов». Но при почти десятикратном и качественном превосходстве в авиации и боевых вертолетах, инаугурации в 2020 г. новой «мегабазы» в Рас-Банас на красноморском побережье, преимущества Египта заканчиваются – наземная операция потребует переброски бронетанковых частей за 1250 км через территорию Судана; два вертолетоносца и восемь подлодок, оснащенных лишь противокорабельными ракетами – плохое подспорье для такого чисто наземного вторжения. Кроме того, плотина хорошо защищена войсками Эфиопии сравнительно недавно созданного для ее защиты Северо-Западного командования и находящимися в его распоряжении средствами ПВО (ЗРПК «Панцирь-С1», ЗРК С-125, израильские системы Spyder-MR).
Пока что Египет реализует альтернативные сценарии – водные проекты в других «нильских» странах для компенсации потерь уровня Нила, самый важный из которых — реанимированный проект по расчистке заболоченного русла Бахр-эль-Газаля и расширению завершенного на 70% канала Джонглей в Южном Судане для дополнительного связывания Бахр-эль-Газаля с Нилом и обеспечения этой жизненно важной артерии дополнительными 3,2 млрд кубометров воды. Безусловно, потребуется и координация действий менеджмента Асуанской ГЭС и «Хидасэ» на случай засух.
2020: Египет, Эфиопия и Судан обсудили проект плотины на реке Нил
В январе 2020 г министры иностранных дел трех стран завершили трехдневные переговоры в Вашингтоне с президентом Всемирного банка Дэвидом Малпассом.

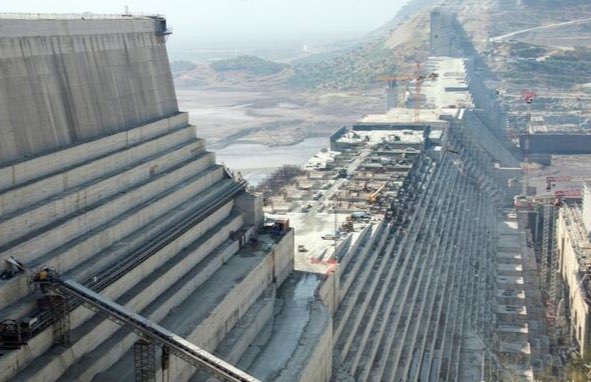

Проект Grand Ethiopian Renaissance Dam завершен на 70% и обещает обеспечить электричеством более чем 100 млн человек в Эфиопии. Тем не менее, египетские чиновники обеспокоены тем, что слишком быстрое заполнение водохранилища может значительно сократить воды Нила. Аддис-Абеба планирует потратить на это 12 лет, Каир предлагает 21 год.
В совместном заявлении указано, что это должно происходить поэтапно в сезон дождей, который обычно длится с июля по август. Кроме того, чиновники обсудили правила и принципы, которые могли бы смягчить условия засухи на основе естественного стока Нила и скорости сброса воды из водохранилища плотины.
Однако эти решения не окончательные. Представители Египта, Эфиопии и Судана планируют снова встретиться в Вашингтоне 28-29 января 2020 г.
2019: Эфиопия и Египет делят воды Нила
Гидроэлектростанция, которую Аддис-Абеба строит на одной из самых длинных рек мира.
Дамба The Grand Ethiopian Renaissance Dam позволит Эфиопии стать крупнейшим экспортером электроэнергии в Африке. Она способна вырабатывать более 6000 МВт.
Две страны расходятся во мнениях относительно годового стока воды. Для Египта Нил – это 90% пресной воды, и на сентябрь 2019 г Каир хочет, чтобы водохранилище Эфиопии выделяло как минимум 40 млрд кубометров воды ежегодно.
Аддис-Абеба заявила, что не готова к этому и выдвинет другое предложение Каиру.
Так или иначе, The Grand Ethiopian Renaissance Dam начнет производство электроэнергии к концу 2020 года и будет полностью введена в эксплуатацию только к 2022-му из-за задержек строительства.
2011: Эфиопия начинает строить дамбу
Египетские и суданские квоты на воду Нила были установлены еще в колониальную эпоху, поэтому они исключают другие девять стран, лежащие выше по течению Нила, в первую очередь - Эфиопию. Поэтому в 2010 г. Эфиопия заручилась поддержкой Руанды, Уганды и Танзании, денонсировала преимущественные права Египта и Судана, а в 2011 г. воспользовалась антиправительственными выступлениями в Египте и разделением Судана и просто начала строить дамбу. А затем, в 2013 г., купила нейтралитет Судана, который не столь зависит от вод Нила: стране пообещали поставлять электричество после завершения плотины.
